Учитывать время в задаче
В LadVen OS учет времени показывает, сколько работы планировалось и сколько фактически ушло на задачу. Он нужен не для формального заполнения карточки, а для управления загрузкой, оценки будущих задач, подготовки отчетов и честной приемки результата.
Когда учитывать время
Учитывайте время, если задача влияет на загрузку команды, стоимость работ, отчетность, планирование проекта или договоренность с клиентом. Время особенно важно для задач, где потом нужно сравнить план и факт: сколько обещали, сколько реально потратили и почему появилась разница.
Учет времени полезен, когда:
- работа занимает заметную часть дня или недели;
- задача относится к клиенту, проекту, договору или отчетному периоду;
- нужно подтвердить трудозатраты перед руководителем или заказчиком;
- задача требует предварительной оценки;
- по задаче работают несколько участников;
- результат закрывается только после проверки трудозатрат;
- похожие задачи будут планироваться снова.
Не включайте учет времени как лишний ритуал для коротких действий, где план/факт ничего не меняет. Если задача занимает несколько минут и не участвует в отчетности, достаточно зафиксировать результат в комментарии или чек-листе.
Плановое время
Плановое время - это оценка объема работы до выполнения. Оно помогает заранее договориться, сколько усилий ожидается, и увидеть перегрузку до того, как задача станет просроченной.
Заполняйте плановое время при создании или редактировании задачи, если:
- срок зависит от объема работы;
- исполнитель должен подтвердить оценку до старта;
- руководителю нужно видеть загрузку по людям;
- задача входит в проектный или клиентский отчет;
- результат нельзя принять без понимания, насколько задача вышла за оценку.
Плановое время не должно быть наказанием за неточную оценку. Его задача - сделать ожидания явными. Если в процессе стало понятно, что оценка неверна, обновите план или оставьте комментарий с причиной расхождения.
Хорошая оценка отвечает на вопрос: "Сколько рабочего времени нужно на результат при текущем понимании задачи?". Она не должна включать ожидание ответа клиента, паузы между согласованиями или календарный срок, если в эти периоды работа фактически не выполняется.
Сроки, плановое время и риски
Плановое время и срок задачи отвечают на разные вопросы. Плановое время показывает трудозатраты: сколько часов или минут нужно потратить на результат. Срок показывает календарную границу: к какому моменту результат должен быть готов.
Например, задача может занимать два часа работы, но иметь срок через три дня, потому что нужно дождаться данных от клиента. Или наоборот: задача занимает шесть часов, а срок стоит на сегодня, и это уже риск для руководителя.
Сравнивайте срок и плановое время до старта работы:
| Ситуация | Риск | Что сделать |
|---|---|---|
| Плановое время больше доступного рабочего окна до срока | Исполнитель физически не успеет без перераспределения загрузки. | Изменить срок, разбить задачу, добавить соисполнителя или снять менее важную работу. |
| Срок близко, а плановое время не заполнено | Руководитель не видит реальный объем и не может оценить риск просрочки. | Попросить оценку до старта или зафиксировать предварительную оценку. |
| Плановое время маленькое, но задача зависит от внешнего ответа | Просрочка может появиться не из-за работы исполнителя, а из-за ожидания. | Зафиксировать зависимость в комментарии и при необходимости отложить задачу. |
| Факт быстро приближается к плану, а результат еще не готов | Объем вырос или оценка была занижена. | Обсудить причину, обновить ожидания и решить, нужен ли новый срок. |
| Факт уже превысил план, а срок еще далеко | Задача может "съесть" бюджет раньше календарной даты. | Проверить объем, остановить лишнюю работу или вынести новый запрос в отдельную задачу. |
Для руководителя это ранний индикатор риска. Не ждите финальной просрочки: если план/факт и срок уже показывают конфликт, задачу нужно пересобрать по объему, сроку или ответственным.
Фактическое время
Фактическое время - это реально потраченные трудозатраты. Оно может появляться из таймера или ручного списания времени, если такой сценарий доступен в интерфейсе и разрешен правами пользователя.
Факт нужен, чтобы:
- увидеть реальную стоимость задачи;
- объяснить отклонение от плана;
- подготовить отчет по проекту, клиенту, сотруднику или периоду;
- проверить, не закрывается ли задача с незавершенным учетом времени;
- улучшить оценки будущих похожих задач.
Фактическое время должно отражать работу по этой задаче, а не весь календарный промежуток. Если вы отвлеклись на другую задачу, поставьте таймер на паузу или остановите его, а затем запустите учет там, где действительно продолжили работу.
Таймер
Таймер нужен для учета работы в момент выполнения. Он удобен, когда исполнитель начинает задачу прямо сейчас и хочет не вспоминать время позже.
Обычно таймер поддерживает три базовых действия:
| Действие | Что означает | Когда использовать |
|---|---|---|
| Старт | Начать учет фактического времени по задаче. | Когда вы реально приступили к работе над этой задачей. |
| Пауза | Временно остановить учет без финального завершения записи. | Когда переключились на звонок, ожидание, другую задачу или перерыв. |
| Стоп | Завершить текущую запись времени. | Когда рабочий отрезок закончен и его можно сохранить как факт. |

Активный таймер показывает текущий учет времени рядом с плановым объемом и контекстом задачи.
Если в задаче уже есть активный таймер, не запускайте второй учет без проверки контекста. Активный таймер означает, что фактическое время уже растет и будет влиять на план/факт.
Перед запуском таймера проверьте:
- задача выбрана правильно;
- вы понимаете ожидаемый результат;
- предварительная оценка, если она обязательна, заполнена или согласована;
- у вас есть права на учет времени;
- задача не находится в статусе, где выполнение уже завершено, отменено или заблокировано.
Для команды важно договориться, что считается рабочим временем по задаче. Таймер должен фиксировать содержательную работу над результатом: подготовку, анализ, звонок по задаче, проверку, внесение правок. Ожидание ответа, пауза между согласованиями и переключение на другую задачу не должны незаметно увеличивать факт.
Если план и факт регулярно расходятся по одному типу задач, используйте это как материал для улучшения процесса: поправьте шаблон, уточните чек-лист, измените предварительную оценку или распределите работу иначе. Учет времени в LadVen OS полезен не сам по себе, а как основание для более точного планирования.
Старт, пауза и стоп
Старт таймера должен совпадать с началом реальной работы. Не запускайте таймер заранее "на всякий случай": так факт станет недостоверным и ухудшит отчеты.
Пауза нужна, когда работа прерывается, но задача еще не закончена. Например, вы ждете уточнение, переключились на срочную задачу, ушли на встречу или перестали работать с материалами задачи.
Стоп фиксирует завершенный отрезок времени. После остановки проверьте, что запись появилась в истории времени и общий факт изменился. Если LadVen OS показывает состояние сохранения, дождитесь его окончания перед закрытием задачи или обновлением страницы.
Если таймер был запущен случайно, остановите его как можно раньше и исправьте запись, если интерфейс позволяет редактирование или удаление. Если исправление недоступно, зафиксируйте проблему в комментарии или обратитесь к администратору процесса, чтобы отчет не объяснялся догадками.
Ручное списание времени
Ручное списание времени нужно, когда работа была выполнена без запущенного таймера или таймер не отражает реальный отрезок. Используйте его только если UI поддерживает добавление ручного времени и у пользователя есть соответствующие права.
Ручное время уместно, когда:
- вы забыли запустить таймер, но можете точно восстановить длительность;
- работа выполнялась вне LadVen OS: встреча, звонок, проверка документа, выездная работа;
- таймер был остановлен из-за технической ошибки;
- нужно добавить время соисполнителя, если это разрешено процессом;
- отчет требует детализации по нескольким рабочим отрезкам.
При ручном списании указывайте только фактическую длительность работы. Если доступен комментарий к записи времени, напишите короткое пояснение: что делали и почему время добавлено вручную.
Не используйте ручное списание для подгонки факта под план. Если факт сильно отличается от оценки, лучше объяснить причину в комментарии к задаче: изменился объем, появились правки, ожидание превратилось в дополнительную работу, не хватало исходных материалов.
История времени
История времени показывает отдельные записи: кто списал время, когда оно было добавлено, каким способом появилось и сколько длится. В зависимости от прав и состояния задачи пользователь может редактировать или удалять отдельные записи.
Проверяйте историю, если:
- общий факт выглядит неожиданно большим или маленьким;
- задача закрывается после нескольких рабочих отрезков;
- по задаче работали несколько участников;
- нужно понять, кто и когда выполнял работу;
- отчет требует подтверждения по людям или датам.
Редактирование и удаление записей меняет фактические трудозатраты. Делайте это только для исправления ошибки: неверная длительность, неправильная задача, случайно оставленный таймер или дублирующая запись. Если запись уже использовалась в отчете, сначала согласуйте исправление с ответственным за отчетность.
Активные таймеры в списке
Список задач может показывать блок активных таймеров и фильтр задач с активным таймером. Это помогает быстро вернуться к текущей работе и найти учет времени, который остался включенным.
Используйте активные таймеры в списке, чтобы:
- продолжить задачу, над которой уже идет работа;
- проверить, не остался ли таймер включенным случайно;
- найти задачи, где факт продолжает расти;
- подготовить план/факт перед отчетом;
- контролировать рабочую очередь исполнителя или команды.
Если в списке виден активный таймер по задаче, которую сейчас никто не выполняет, откройте задачу и проверьте историю времени. Не закрывайте задачу, пока активный таймер не остановлен или не исправлен.
План/факт
План/факт сравнивает плановое время с фактическим. Это не только отчетная цифра, но и сигнал для управления задачей.
Возможные ситуации:
| Ситуация | Что означает | Что сделать |
|---|---|---|
| Факт меньше плана | Работа заняла меньше оценки или еще не завершена. | Проверьте статус задачи и полноту результата. |
| Факт близок к плану | Оценка в целом совпала с выполнением. | Используйте задачу как ориентир для похожих оценок. |
| Факт больше плана | Объем вырос, оценка была занижена или учет велся неточно. | Зафиксируйте причину расхождения и проверьте, нужно ли обновить план будущих задач. |
| План не указан, факт есть | Работа выполнялась без предварительной оценки. | Добавьте план, если задача еще активна, или объясните отсутствие оценки в комментарии. |
| План есть, факта нет | Работа еще не началась, таймер не использовали или факт забыли списать. | Проверьте статус и историю выполнения перед отчетом или закрытием. |
Для отчетов важно не только число, но и объяснение отклонения. Если задача вышла за план из-за нового объема, уточнений клиента или технической проблемы, зафиксируйте это в комментарии. Тогда план/факт будет помогать разбирать процесс, а не искать виноватого.
Когда факт превышает план, руководителю важно быстро перевести сигнал в действие: проверить причину, уточнить оставшуюся оценку, разгрузить или переназначить работу и зафиксировать вывод в задаче.
Контроль руководителя
Руководителю не нужно проверять каждую запись времени вручную. Главное - видеть исключения, где учет времени помогает принять управленческое решение.
Регулярно смотрите:
- задачи со сроком сегодня или завтра и большим оставшимся плановым временем;
- задачи с активным таймером, который идет слишком долго без новых комментариев или результата;
- задачи, где факт превысил план и причина не объяснена;
- задачи без планового времени, если они важны для клиента, проекта или отчета;
- задачи с планом и сроком, но без факта, хотя работа уже должна была начаться;
- задачи на проверке или контроле, где время еще не закрыто;
- повторяемые задачи, где факт стабильно отличается от плана.
Хороший контроль не сводится к вопросу "почему потратил много?". Правильные вопросы:
- изменился ли объем задачи;
- было ли ожидание, которое не является трудозатратами;
- не мешали ли исполнителю другие срочные задачи;
- можно ли принять текущий результат или нужен новый срок;
- нужно ли отделить новый запрос в связанную задачу;
- поможет ли факт этой задачи точнее планировать похожие работы.
Если задача важна для клиента или бюджета отдела, комментарий к отклонению план/факт должен быть понятен не только исполнителю, но и владельцу процесса: что изменилось, почему это повлияло на трудозатраты и какое решение принято.
Связь с отчетами
Отчеты по задачам могут использовать плановое и фактическое время из списка, карточки задачи и истории записей времени. Перед выгрузкой или отчетной встречей проверьте, что учет времени завершен и данные относятся к нужному периоду, проекту, клиенту и исполнителю.
Для подготовки отчета:
- Откройте список задач.
- Настройте фильтры по проекту, клиенту, ответственному, отделу, статусу или периоду.
- Включите колонки планового и затраченного времени.
- Используйте фильтр активного таймера, если нужно найти незавершенный учет.
- Обновите список перед экспортом.
- Проверьте несколько задач с неожиданным план/факт.
- Экспортируйте текущую страницу или весь найденный набор, если это поддерживает нужный отчет.
Если отчет строится по клиенту или проекту, убедитесь, что задачи правильно связаны с этим контекстом. Время, списанное в задаче без проекта или клиента, может не попасть в ожидаемый срез или потребует ручного объяснения.
Связь с закрытием задачи
Перед закрытием задачи проверьте учет времени так же, как результат, файлы и чек-лист. Закрытая задача должна иметь понятное состояние: активный таймер остановлен, фактическое время сохранено, а расхождение план/факт объяснено, если оно важно для приемки или отчета.
Не закрывайте задачу, если:
- активный таймер продолжает идти;
- обязательное ручное время еще не добавлено;
- последняя запись времени находится в состоянии ошибки или сохранения;
- план/факт показывает сильное расхождение без объяснения;
- проверяющий должен принять трудозатраты, но еще не видел историю времени;
- задача требует предварительной оценки, а оценка так и не была согласована.
Если результат готов, но учет времени требует исправления, сначала исправьте время или оставьте комментарий с причиной. Затем переводите задачу на проверку, контроль или завершайте ее по обычному процессу закрытия.
Ограничения
Доступность учета времени зависит от прав, статуса задачи и настроек процесса. Интерфейс может скрывать или блокировать действия, если пользователь не может менять задачу, не является участником, не имеет прав на записи времени или задача находится в состоянии, где выполнение остановлено.
Типовые ограничения:
- нельзя запустить таймер без прав на задачу;
- нельзя запустить таймер, если обязательная предварительная оценка не заполнена;
- нельзя редактировать или удалять чужие записи времени без специальных прав;
- нельзя списывать время в закрытую, отмененную или заблокированную задачу, если процесс это запрещает;
- нельзя запускать несколько таймеров подряд, пока LadVen OS еще обрабатывает предыдущее действие;
- нельзя создать новый активный таймер, если по этой задаче или пользователю уже идет учет времени;
- некоторые действия могут быть доступны только для просмотра, а не для изменения.
Ограничения интерфейса не нужно обходить комментариями с "примерным временем" вместо учета. Если время должно попасть в отчет, используйте поддержанный сценарий: таймер, ручное списание или исправление записи с нужными правами.
Ошибки и конфликты
Ошибки учета времени важно исправлять сразу: иначе они попадают в план/факт, отчеты и приемку задачи.
Что может пойти не так:
- таймер не запустился из-за прав, статуса или обязательной оценки;
- таймер не запускается, потому что активная запись уже существует;
- пауза или стоп не сохранились из-за сети или временной ошибки сервиса;
- ручное время не добавилось;
- запись времени была добавлена не в ту задачу;
- история времени не обновилась после изменения;
- факт в списке отличается от карточки из-за устаревших данных.
Что делать:
- Проверьте сообщение об ошибке рядом с таймером, записью времени или в уведомлении.
- Обновите задачу и список, чтобы исключить устаревшее состояние.
- Если есть активный таймер, остановите или поставьте его на паузу перед повторной попыткой.
- Проверьте права и статус задачи.
- Если ошибка связана с обязательной оценкой, заполните или согласуйте ее.
- Повторите действие один раз после обновления.
- Если факт уже попал в историю неверно, исправьте запись через редактирование или удаление, если это доступно.
- Если исправить нельзя, зафиксируйте проблему в комментарии и передайте ответственному за процесс или администратору.
Не делайте несколько быстрых повторных кликов по старту, паузе или стопу. Дождитесь результата предыдущего действия, иначе учет времени может стать неочевидным и потребовать ручной проверки.
Как сделать в LadVen OS
Запланировать время
- Откройте создание или редактирование задачи.
- Найдите поле планового времени или плановых трудозатрат.
- Укажите оценку в принятом формате интерфейса: часы, минуты или другое доступное представление.
- Если задача требует предварительной оценки, согласуйте ее до старта выполнения.
- Сохраните задачу.
- Проверьте, что плановое время видно в деталях задачи и, при необходимости, в колонке списка.
Запустить таймер
- Откройте задачу из списка, kanban, расписания или блока активных таймеров.
- Проверьте название, ответственного, статус и ожидаемый результат.
- Убедитесь, что нет обязательной несогласованной оценки.
- Нажмите старт таймера.
- Убедитесь, что интерфейс показывает активный таймер.
- Работайте по задаче.
- При перерыве нажмите паузу.
- Когда рабочий отрезок закончен, нажмите стоп.
- Проверьте, что запись появилась в истории времени и общий факт обновился.
Добавить ручное время
- Откройте задачу.
- Перейдите к блоку времени или вкладке времени, если она выделена отдельно.
- Выберите добавление ручного времени, если действие доступно.
- Укажите длительность и, если доступно, дату или комментарий.
- Сохраните запись.
- Проверьте историю времени и общий факт.
Проверить активные таймеры
- Откройте список задач.
- Посмотрите блок активных таймеров над списком, если он есть.
- При необходимости включите фильтр активного таймера.
- Откройте задачу с активным учетом.
- Продолжите работу, поставьте таймер на паузу или остановите его.
- Обновите список и проверьте, что активный таймер исчез или остался только там, где работа продолжается.
Проверка результата
После учета времени проверьте не только число, но и состояние задачи.
- плановое время сохранено и видно в деталях задачи;
- фактическое время изменилось после остановки таймера или ручной записи;
- активный таймер отображается только по задаче, над которой реально идет работа;
- история времени содержит ожидаемые записи, сотрудников и длительности;
- ошибочные или дублирующие записи исправлены;
- план/факт объясним для исполнителя, постановщика и отчета;
- список задач после обновления показывает тот же факт, что карточка задачи;
- перед закрытием задачи нет активного таймера и несохраненных записей времени;
- отчетный список содержит нужные колонки планового и затраченного времени.
Хорошие практики
- Разделяйте срок и трудозатраты: срок нужен для календарной дисциплины, плановое время - для загрузки и стоимости.
- Запускайте таймер только когда действительно начали работать над задачей.
- Ставьте таймер на паузу при переключении контекста.
- Останавливайте таймер перед закрытием задачи, отправкой на проверку или долгим перерывом.
- Добавляйте ручное время сразу после работы, пока длительность можно точно восстановить.
- Объясняйте крупные отклонения план/факт в комментарии.
- Обновляйте план или фиксируйте причину отклонения, если объем задачи изменился до завершения.
- Проверяйте задачи с близким сроком и большим оставшимся планом до того, как они станут просроченными.
- Выносите новые требования в отдельные связанные задачи, если они меняют исходный объем.
- Проверяйте активные таймеры в списке в конце дня или перед отчетом.
- Не смешивайте работу по разным задачам в одной записи времени.
- Используйте плановое время для договоренности об объеме, а не для давления на исполнителя.
- Для повторяемых задач используйте факт прошлых задач как ориентир будущей оценки.
- Перед экспортом обновляйте список и проверяйте задачи с неожиданным фактом.
Частые ошибки
Запустить таймер не на той задаче. Перед стартом проверьте название, контекст, клиента или проект. Если ошибка уже случилась, остановите таймер и исправьте запись.
Оставить таймер включенным после работы. Активный таймер продолжит увеличивать факт и исказит отчет. Проверяйте блок активных таймеров в списке.
Списывать ожидание как работу. Если вы ждете ответа и не выполняете задачу, поставьте таймер на паузу. Календарное ожидание и трудозатраты - разные вещи.
Не добавлять ручное время после работы вне LadVen OS. Встреча, звонок или проверка документа тоже могут быть фактической работой, если задача участвует в отчетности.
Подгонять факт под план. План/факт нужен для анализа. Если оценка оказалась неверной, зафиксируйте причину, а не искажайте время.
Закрывать задачу с активным таймером. Перед завершением, отменой или финальной приемкой учет времени должен быть остановлен или исправлен.
Игнорировать ошибки сохранения. Если стоп, пауза или ручная запись не сохранились, после обновления факт может отличаться от того, что пользователь видел локально.
Смешивать работу нескольких людей в одной записи. Если отчетность идет по сотрудникам, каждый участник должен списывать свое время поддержанным способом.
Не проверять контекст отчета. Время по задаче без проекта, клиента или правильного ответственного может не попасть в нужный отчетный срез.
Путать срок и плановое время. Срок через неделю не означает, что задача занимает неделю работы. И наоборот: задача на восемь часов с дедлайном сегодня почти всегда требует управленческого решения.
Ждать просрочки вместо раннего контроля. Если факт уже превысил план, а результат не готов, риск понятен до наступления срока. Обсудите объем и дальнейшие действия сразу.
Закрывать отклонение молча. Если план/факт важен для отчета или клиента, причина отклонения должна остаться в комментарии задачи, а не в устном объяснении.
Добавлять новый объем в старую оценку без фиксации. Когда во время работы появляется новая просьба, ее нужно отдельно согласовать: обновить план, создать связанную задачу или объяснить, почему она входит в текущий результат.
Нужные скриншоты
Для публичной документации полезно подготовить такие скриншоты:
- карточка задачи с полем планового времени, сроком и ответственным;

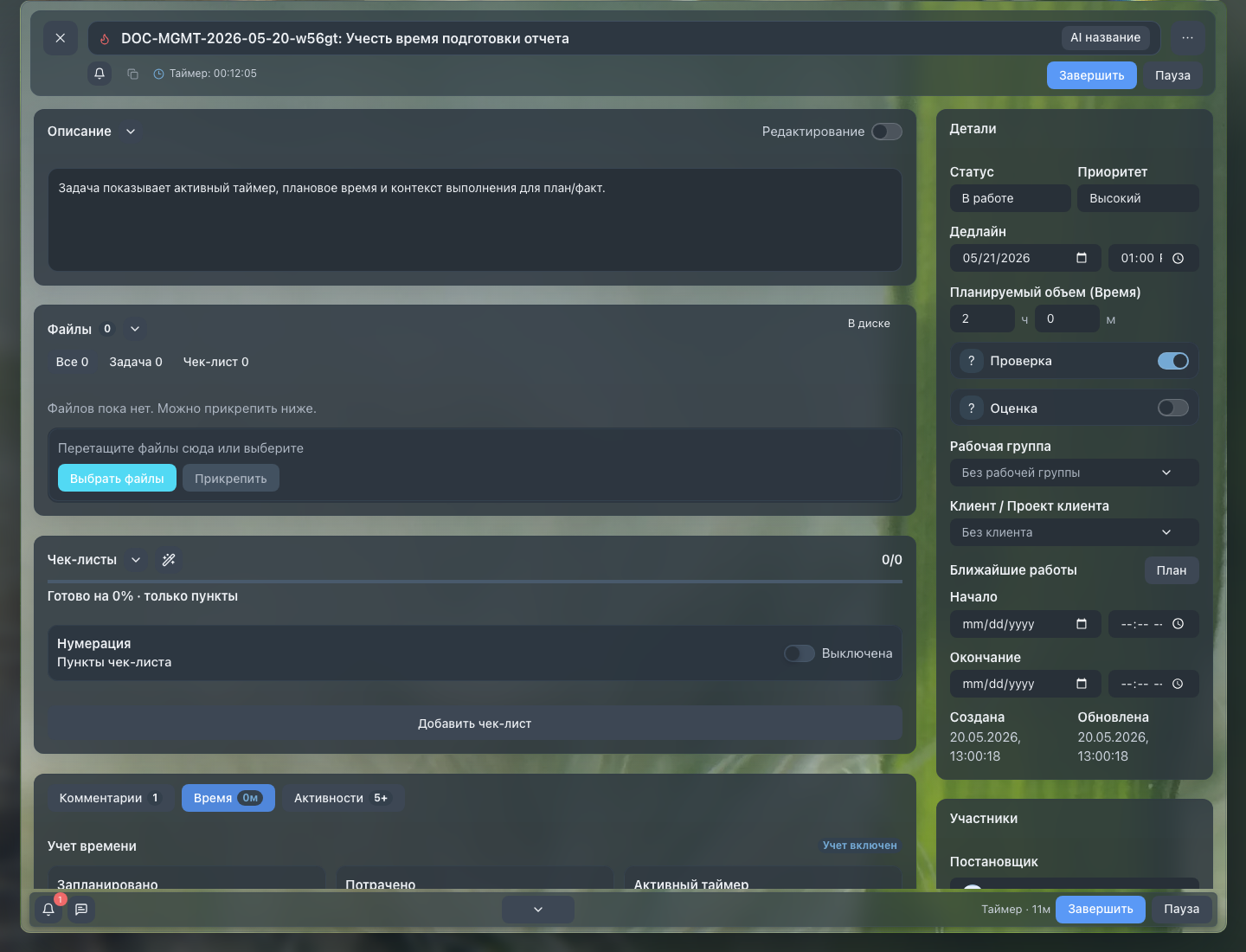

- блок таймера в задаче: состояние до старта и активный таймер;

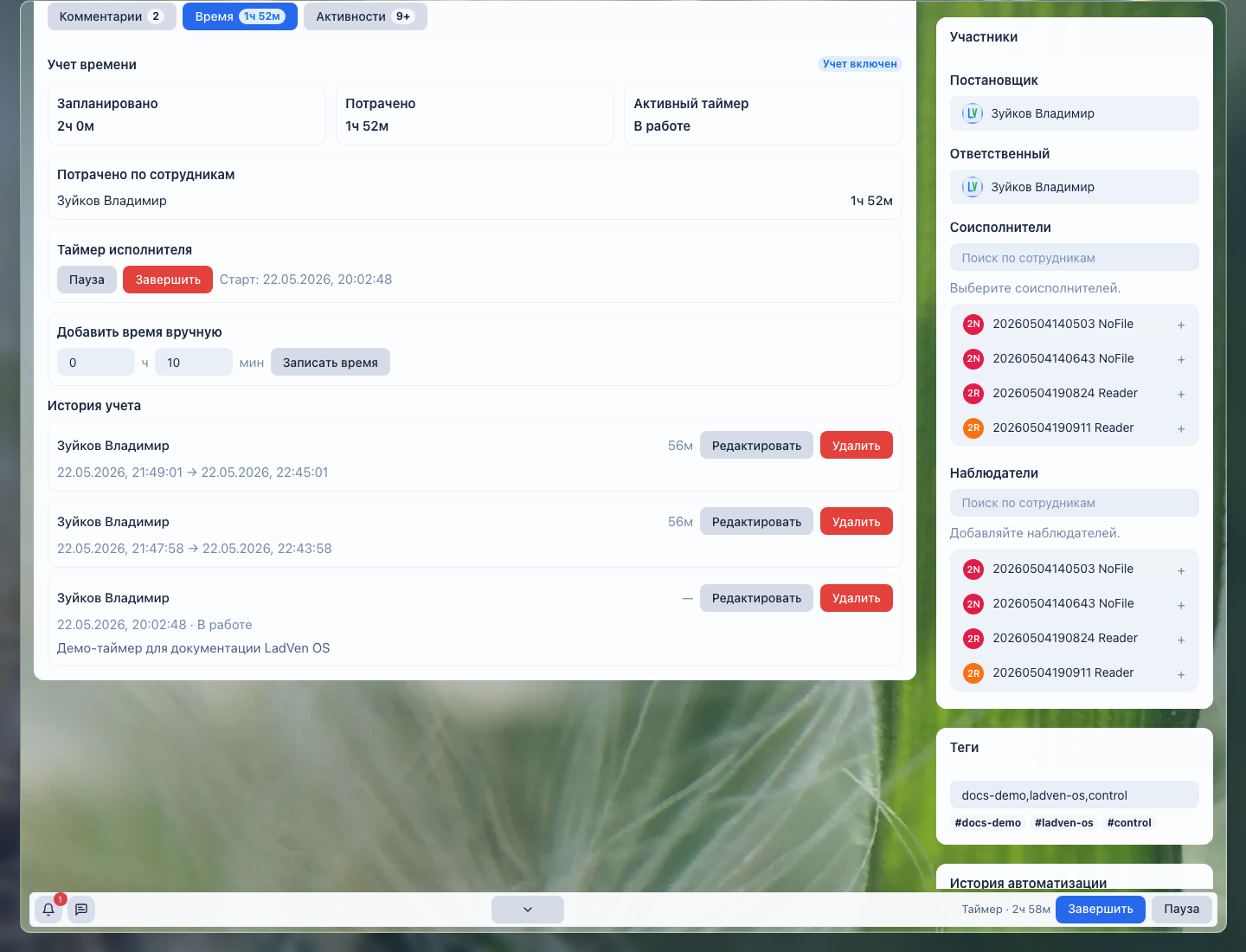

- история времени с несколькими записями разных участников;

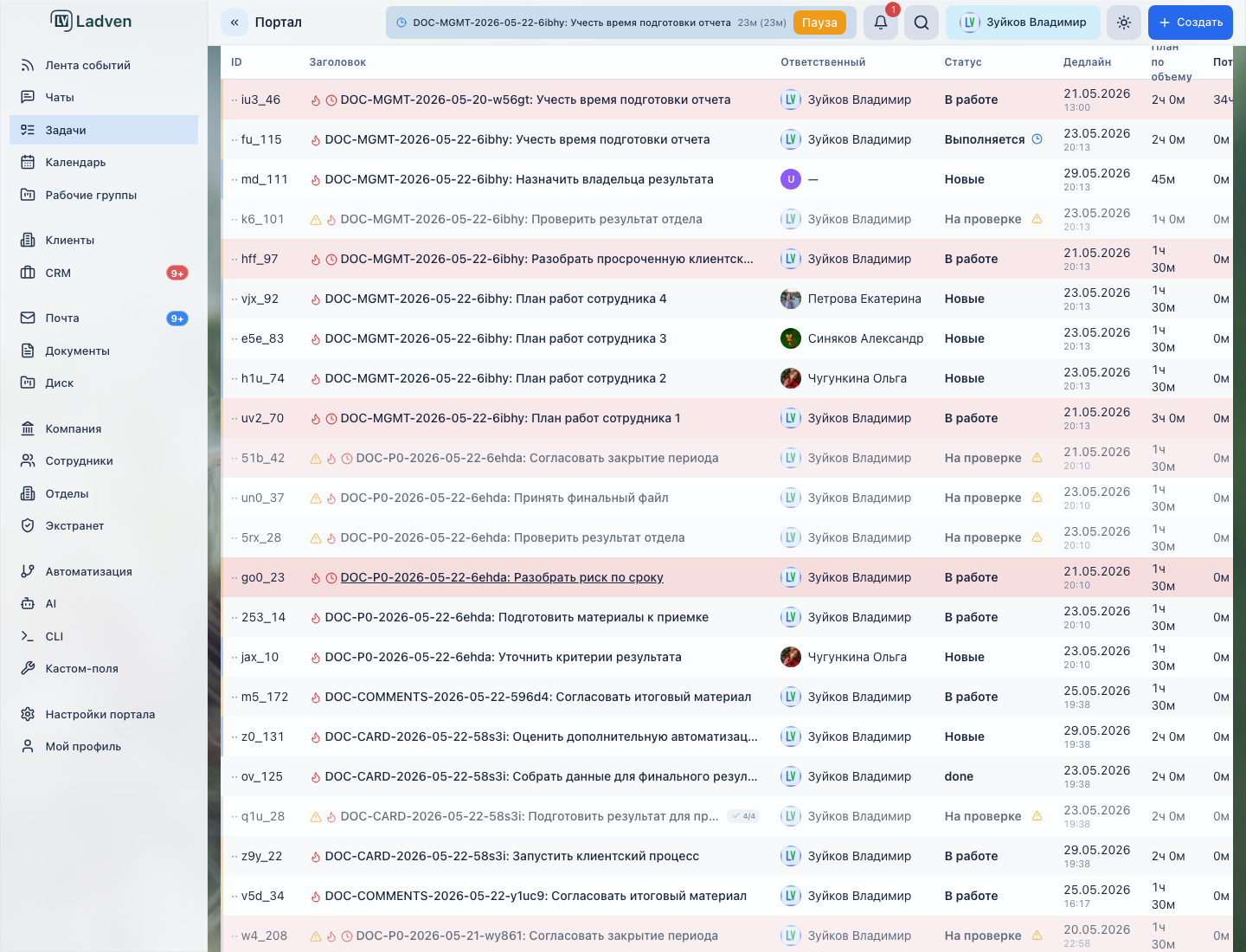

- список задач с колонками срока, планового времени и факта;

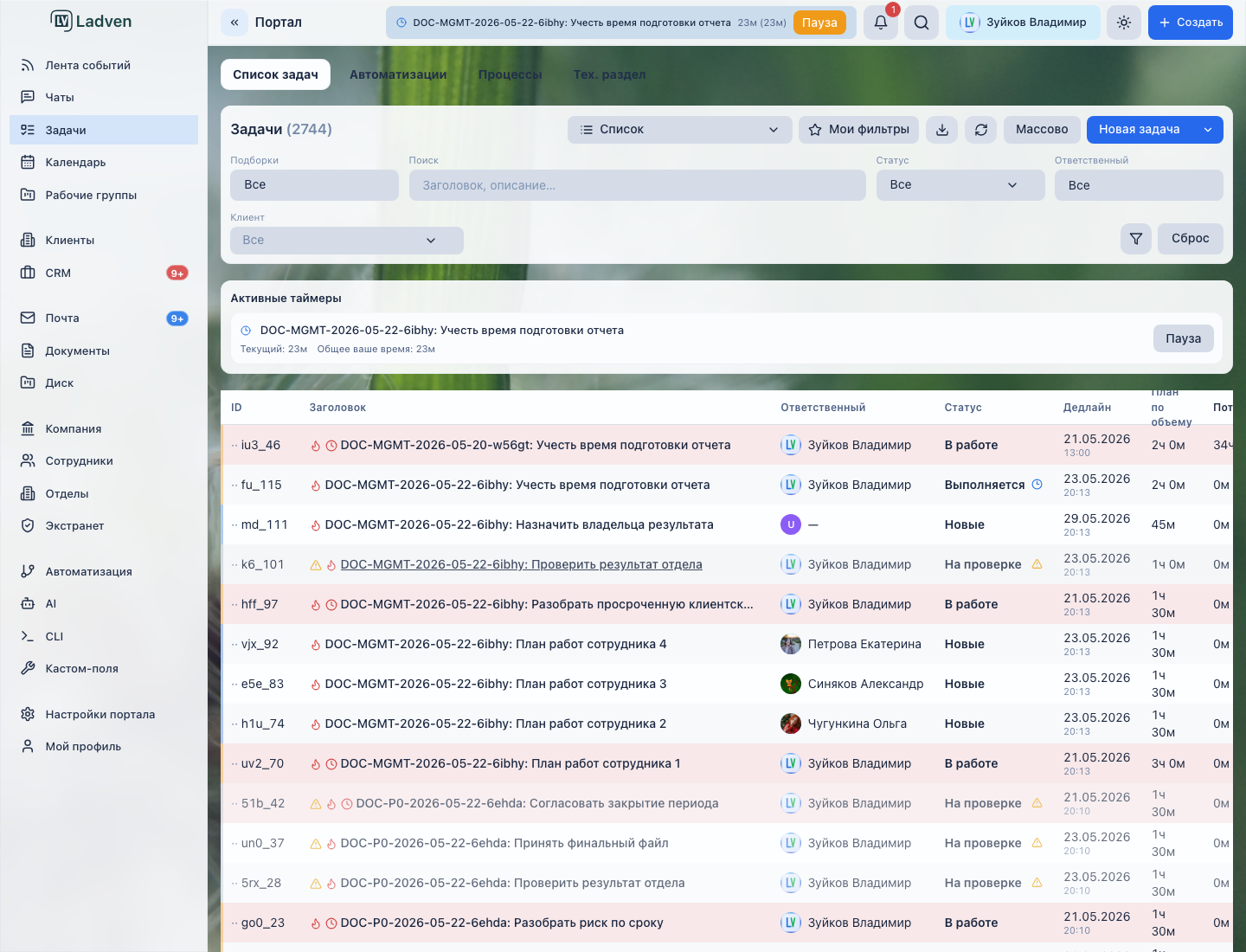

- фильтр или блок активных таймеров в списке задач;
- пример задачи, где факт превысил план и в комментарии объяснена причина;
- экран перед закрытием задачи, где видно, что таймер остановлен и факт сохранен;
- отчетный или экспортный список с план/факт по задачам.
